soyez les bienvenus sur VAM votre forum d'architecture inscrivez vous pour voir touts les sujets



AccueilAccueil  CalendrierCalendrier  GalerieGalerie  FAQFAQ  RechercherRechercher  MembresMembres  GroupesGroupes  S'enregistrerS'enregistrer  ConnexionConnexion
Derniers sujets
..
le forum des étudients de toutes les branches vision
liens importants
sites ; forums ...... cherchez vos documentations ici
Meilleurs posteurs
VAM.

VAM

Sarah

cheiro88

nasrus black

archi-girl

zor_khe

bigarchi

statistiques
hommage
hommage a notre sœur B.Rachida 1000 rahma 3lik إنا لله و إن إليه راجعون cliquez sur la photos

Partagez |


 la nouvelle tremie de mostaganem deroulement des travaux

Voir le sujet précédent Voir le sujet suivant Aller en bas
AuteurMessage
VAM.
Admin


Messages : 188
Date d'inscription : 27/07/2009
Age : 27
Localisation : Mostaganem

MessageSujet: la nouvelle tremie de mostaganem deroulement des travaux   Jeu 1 Oct - 0:33

Voila la FAMEUSE trémie de Mosta qui devenu une utopie urbaine "métro d'Alger" pour las habitant et les usagers de la route !
Alors le début des travaux pour ce projet était approximativement le début Janvier 2009 "le 10/01/2009" et la durée était limité par 8 mois de réalisation au départ mais toujours les coïncidence pour nos Projets et à travers ce défilement des photos on vous donne un bref apercu des problemes est les simultanéités rencontrées lors du déroulement des travaux

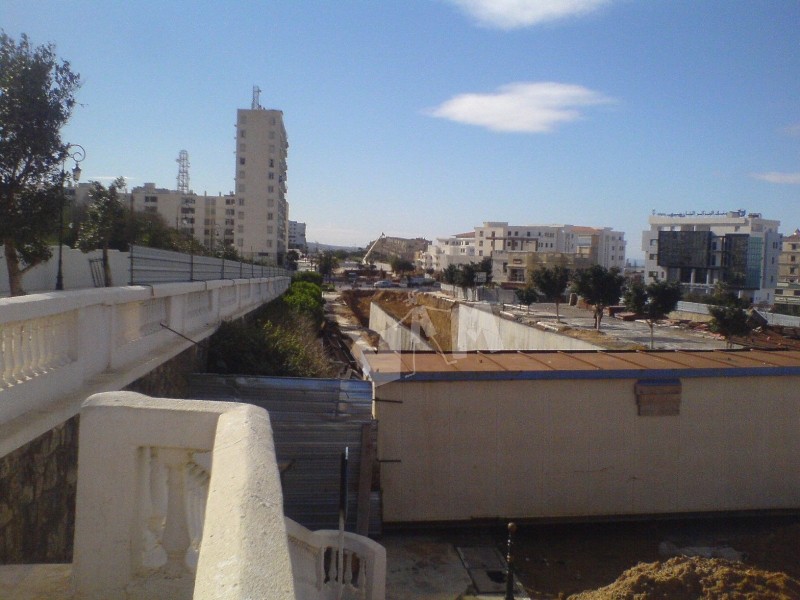

cette photo a été prise le 24/01/2009 presque dix jours après le lancement des travaux, et on voit toujours la cité "400 logements" et la BNA




le 04/02/2009 vue de la partie nord-est de la trémie




le 09/02/2009 de différentes vues panoramique mais avant le creusement de la partie centrale qu'a servi dans cette étape de projet comme relation entre la salamandre et la partie haute de la ville de Mostaganem "la cia, le centre ville ...etc




le 21/03/2009



le 07/04/2009, et la c'est la coïncidence; ils y trouvent une buse de ciment dont on ignore son véritable emplacement au départ et il s'agissait d'un diamètre très important et qui tarde le projet...encore...des mois et des mois des travaux supplémentaire d'assainissement qui reste la véritable cause de retard presque plus de 3 mois





le 15/04/2009, y'avait pas un autre choix...on creuse l'axe descendant vers la Salamandre



le 04/05/2009



le 05/05/2009, et là on a creusé plus de 10m le tout c'est pour résoudre cette devinette du tuyaux!!!



le 23/07/2009,après 7 mois de travail disant acharné, on commence à faire la pose des dalles préfabriquées au totale 34 dalles





le 17/08/2009, la partie creuse y a quelque mois on la voit maintenant remplie de remblais, avec des regards de visite au centre de la nouvelle rue qui mène vers la salamandre



le 31/08/2009, on y presque ...!!!



le 31/08/2009

Revenir en haut Aller en bas
Voir le profil de l'utilisateur http://v-a-m.forumactif.com

la nouvelle tremie de mostaganem deroulement des travaux
Voir le sujet précédent Voir le sujet suivant Revenir en haut
Page 1 sur 1
 Sujets similaires
-
» Nouvelle de Numericable (Mobile / Free)
» Bonne nouvelle pour les non-dégroupés de FREE !!!!
» Nouvelle animation .....[résolu merci]
» nouvelle commande
» Nouvelle voiture pour Kit dans la suite de K2000

Permission de ce forum:Vous ne pouvez pas répondre aux sujets dans ce forum
soyez les bienvenus sur VAM votre forum d'architecture inscrivez vous pour voir touts les sujets :: ACTUALITES-
Sauter vers:
